给水铸铁管道DN100改造,铺设PE40管道,计算每米单价费用指标

给水铸铁管道DN100改造,铺设PE40管道,计算每米单价费用指标

砌筑给水检查井内径700mm,外径1108,垫层外挑50mm,不含给水管及阀门水表安装。

铺设PE管道不扣检查井所占长度。

一、PE给水管管槽开挖

1、管槽开挖以直线为宜,槽底开挖宽度为DN+0.30m。遇到管道在地下连接时,应适当增加接口处槽底宽度,管道槽底宽度不宜小于DN+0.50m,以方便安装对接为宜。

2、管道埋设时最小管顶覆土深度应符合下列要求:①埋设在车行道下时,不应小于0.80m。②埋设在人行道下时,不应小于0.60m。

3、当横穿车行道达不到设计深度时,应采取敷设钢制套管的措施进行保护。

4、管槽必须转弯时,转弯角度不宜过大,弯曲半径应符合下列规定:

PE管道允许弯曲半径R(mm)

D≤50 R≤30D;

50≤D≤160 R≤50D;

160≤D≤250 R≤75D;

D>250 R≤100D。

5、人工开挖管槽时,要求沟槽底部平整、密实,无尖锐物体。沟底可以有起伏,但必须平滑地支撑管材,若有超挖时,必须回填夯实。

二、PE给水管的回填夯实

管道安装敷设完毕,待隐蔽工程验收后,应立即回填,回填时应符合下列规定:

1、防止槽内积水造成管道漂浮,如有积水,应采取措施排尽。

2、对石方、土石混合地段的管槽回填时,应先装运粘土或砂土回填至管顶上部高度200-300mm,夯实后再回填其它杂土。

3、回填必须从管两侧同时回填,回填一层夯实一层。

4、管道试压前,一般情况下回填土不宜少于500mm。

5、管道试压后的大面积回填,宜在管道内充满水的情况下进行,管道敷设后不宜长时间处于空管状态。

开挖PE管管沟深度1.5m,宽度0.04+0.3m

每m开挖土方1.5*0.34*1=0.51m3。

开挖给水井沟槽,增加空间工作面,宽度30mm。

1*(0.04+0.3)*1.5=0.51m3

人工费挖普土每立方12~13元

给水沟槽挖土方:0.51*13=6.63元。

沟槽回填素土夯实m3,人工0.394*150=59.1元/m3

每m回填1*0.34*1.45=0.493m3

0.493*59.1=29.14元/m。

(参考回填土方6元/m3,取价高者)

铺设pE∮40*3mm管道,材料费7.8元/m,人工0.118*200=23.6元

砂垫层5cm厚(m3),

人工0.54*0.035*200=5.67元/m3,

砂1*0.7*0.05=0.035m3*300=10.5元/m,小计10.5+5.67=16.17元/m

铺设pE40管道费用

16.17+5.67+23.6+7.8+29.14+6.63=89.01元。

铺设pE∮110管道,材料费46.8元/m,人工0.118*200=23.6元

铺设pE∮63*5.8mm管道,材料费16.9元/m,人工0.118*200=23.6元

铺设pE∮50*4.7mm管道(1.6Mpa),材料费10.7元/m,人工0.118*200=23.6元

素土回填夯实m3,人工0.504*150=75.6元/m3

铺设pE管40mm,开挖深1.5m,宽0.34m,必要时参考挖斗宽度为准。原土夯实基底,管底铺砂垫层。

三、供水管敷设垫砂规范

1、柔性管道且基础结构设计无要求时,铺设厚度不小于100毫米的中粗砂垫层,软土地基先铺垫一层厚度不小于150毫米的砂砾或5至40毫米粒径碎石,表面再铺厚度不小于50毫米的中粗砂垫层。

2、刚性管道且基础结构设计无要求时,一般土质地段可铺设砂垫层。管径为300至800时总厚度为150,管径为900至1200时总厚度为200,管径为1350至1500时总厚度为250。单位为毫米。

各种挖机挖斗规格尺寸型号是35就是3.5吨级的斗容量在0.11立方,型号是60就是6吨级的斗容量在0.3立方,型号是120就是12吨级的斗容量在0.5立方。

常见的挖掘机挖斗小型挖掘机一般是宽50厘米、80厘米、1米、1.2米。中型挖掘机1.5米、2米。大型的2.5米。

挖掘机最小的挖斗,应该是标准斗容量除外,那种挖电缆沟用的小斗,20mm宽度的 30mm宽度的,35mm宽度 和40mm宽度的挖斗是最小的了。

100是10吨位,120是12吨位, 10T挖掘机挖斗:挖斗,加强斗,碎石斗,岩石斗为0.45立方挖掘机挖斗。

破拆混凝土面,按0.15m厚度计混凝土厚度

每米破拆砼0.15*1*0.34=0.05m3,含垃圾费破拆砼按522.5元/m3计算。

0.05*522.5=26.65元/m2

每米沟槽破砼面费用26.65元。

恢复沟槽混凝土面每米费用

0.05m3*1000元/m3=50元/m2

砼面单价150元/m2。

挖沟槽回填土方,不扣管径小于500mm所占体积

检查井破拆砼面恢复及开挖回填米沟槽单价

26.65+50=76.65元/m,如果包括砼面破拆恢复,简化运算沟槽开挖恢复砼面费用指标。

76.65+89.01=164.66元/m。

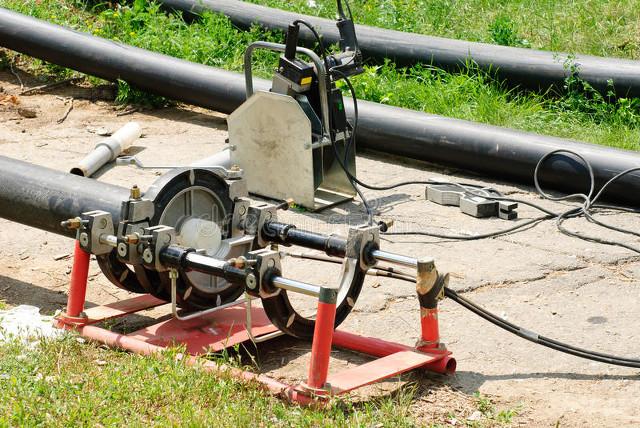

给水PE管热熔

相关新闻

  • PP-PVC-PE基础知识

    PVC(聚氯乙烯): 化学和物理特性: 刚性PVC是使用最广泛的塑料材料之一。PVC 材料是一种非结晶性材料。 PVC 材料在实际使用中经常加入稳定剂、润滑剂、辅助加工剂、色料、抗冲击剂及其它添加剂。 PVC材料具有不易燃性、高强度、耐气侯变化性以及优良的几何稳定性。 PVC对氧化剂、还原剂和强酸都有很强的抵抗力。然而它能够被浓氧化酸如浓硫酸、浓硝酸所腐蚀并且也不适用与芳香烃、氯化烃接触的场合。 PVC 在加工时熔化温度是一个非常重要的工艺参数,如果此参数不当将导致材料分解的问题。 PVC 的流…

    管道百科 2023年5月25日
  • psp钢塑复合电力通信管应用领域

    psp钢塑复合电力通信管应用领域

    随着我国电力通信系统的不断发展,对电力通信管的性能越来越高。在管材制品中,PSP钢塑复合电力通信管是一种具有良好性能、稳定性能、成本低、经济实用的管材制品。它是由钢丝骨架和聚乙烯外覆层组成,具有切割不易、强度高、不老化、耐腐蚀、绝缘性好等优点。本文将详细介绍PSP钢塑复合电力通信管的具体应用。 1. 电缆保护 PSP钢塑复合电力通信管的主要作用是电缆保护。因为电缆在敷设过程中容易受到损坏,尤其是在地下施工过程中,地下障碍物的存在经常会导致电缆的损坏。而使用PSP钢塑复合电力通信管后,可以有效地保…

    管道百科 2023年3月9日
  • 管材主要分类及简介

    管材主要分类及简介

    管材就是用于做管件的材料。不同的管件要用不同的管材,管材的好坏直接决定了管件的质量。建筑工程、电厂、化工厂等多用此类管材,有执行标准GB/T5310,用于高压锅炉:有执行标准GB/T8163,输送流体用无缝钢管:有执行标准GB3087,低压锅炉用无缝钢管:有执行标准GB/T9948,石油裂化用无缝钢管:有执行标准GB/T14976,流体输送用不锈钢无缝钢管,常见材质有合金(15CrMo、12Cr1MoV)碳钢(10#、20#、45#)不锈钢(304、316)。包括:PPR管,PVC管,UPVC管…

    管道百科 2023年4月27日
  • 钢丝网骨架塑料管相关标准有哪些

    钢丝网骨架塑料管相关标准,我们在生产、检测都需要参考标准去操作执行。 1、GB/T 39246-2020 高密度聚乙烯无缝外护管预制直埋保温管件 2、GB/T 37263-2018 高密度聚乙烯外护管聚氨酯发泡预制直埋保温钢塑复合管 3、GB/T 29047-2012 高密度聚乙烯外护管硬质聚氨酯泡沫塑料预制直埋保温管及管件 4、GB/T 20201-2006 灌溉用聚乙烯(PE)压力管机械连接管 5、 CJ/T 358-2019 非开挖铺设工程用聚乙烯管 6、JIS K6762-2019 给水…

    管道百科 2023年3月30日
  • HDPE双壁波纹管的生产工艺及质量控制

    HDPE双壁波纹管的生产工艺及质量控制

    HDPE双壁波纹管的生产工艺及质量控制 HDPE双壁波纹管的生产工艺主要包括挤出、成型、冷却、切割等环节。首先,将HDPE颗粒加入挤出机中,通过高温高压的挤出过程,将HDPE材料挤出成型,形成管材的基本形状。然后,将挤出的管材送入成型机中,通过成型机的作用,将管材的内外壁进行成型,形成双壁波纹管的形状。接着,将成型后的管材送入冷却机中进行冷却,使其达到稳定的尺寸和形状。最后,将冷却后的管材送入切割机中进行切割,形成所需长度的管材。 在生产过程中,需要进行严格的质量控制,以确保产品的质量。首先,需…

    管道百科 2023年5月17日
  • 管道阀门在安装时要注意以下三点

    一、安装前一定要注意检查 1.仔细检查核对阀门型号、规格是否符合图纸要求。 2.检查阀杆和阀瓣开启是否灵活,有无卡住和歪斜现象。 3.检查阀门有无损坏,螺纹阀门的螺纹是否端正和完整无缺。 4.检查阀座与阀体的结合是否牢固,阀瓣与阀座、阀盖和阀体,阀杆与阀瓣的联结。 5.检查阀门垫料、填料及紧固件(螺栓)是否适合于工作介质性质的要求。 6.对陈旧的或搁置较久的减压阀应拆卸,灰尘、砂粒等杂物须用水清洗干净。 7.清除通口封盖,检查密封程度,阀瓣必须关闭严密。 二、注意安装的一般规定 1.阀门安装的位…

    管道百科 2023年5月19日
联系我们

联系我们

199-8077-7559



工作时间:周一至周五,9:00-18:00,节假日休息

微信咨询
微信咨询
返回顶部
